在新疆能化4月13日召开的区队(班组)长论坛上,8名区队长、班组长代表作了典型经验交流。“山能新疆”微信公众号开设“区队(班组)建设如何抓”专栏,对各位代表的精彩发言进行回顾,以期从中汲取智慧,共同促进业务水平的提升。
面临产能提升带来的新挑战,伊新煤业掘进工区迎难而上,通过一系列优化措施和创新实践,成功实现月进400米以上的目标,保障矿井安全稳定生产。

目前掘进情况

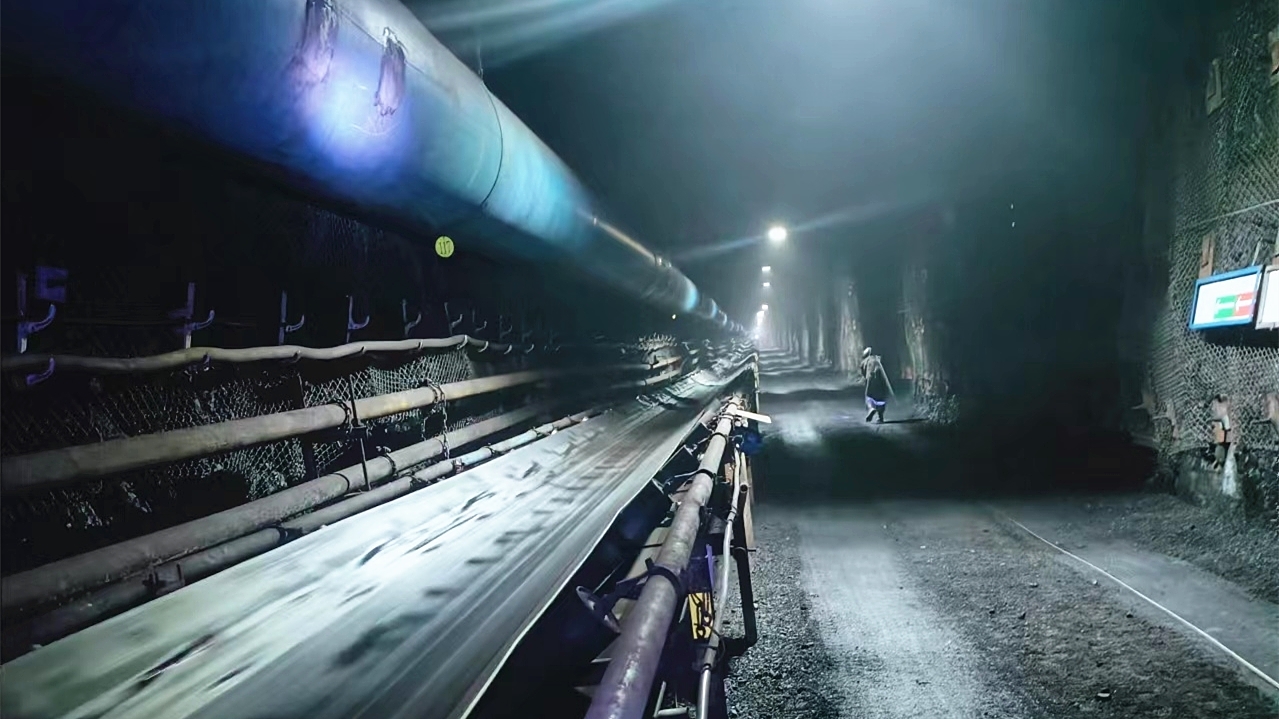

目前伊新煤业施工2个掘进工作面,全部采用综合机械化掘进。后路运输采用皮带机集中控制,物料采用无轨胶轮车运输。

为什么要月进400米
2022年矿井历经两次产能核增,随着产能不断释放,矿井接续相对紧张,需达到月单进400米以上才能保证正常接续。
当前面临的困难
2024年1月份,新到矿一部带式输送机及配套自移机尾,怎么用好设备?怎么发挥优势?怎么适应设备?让我们犯了难。

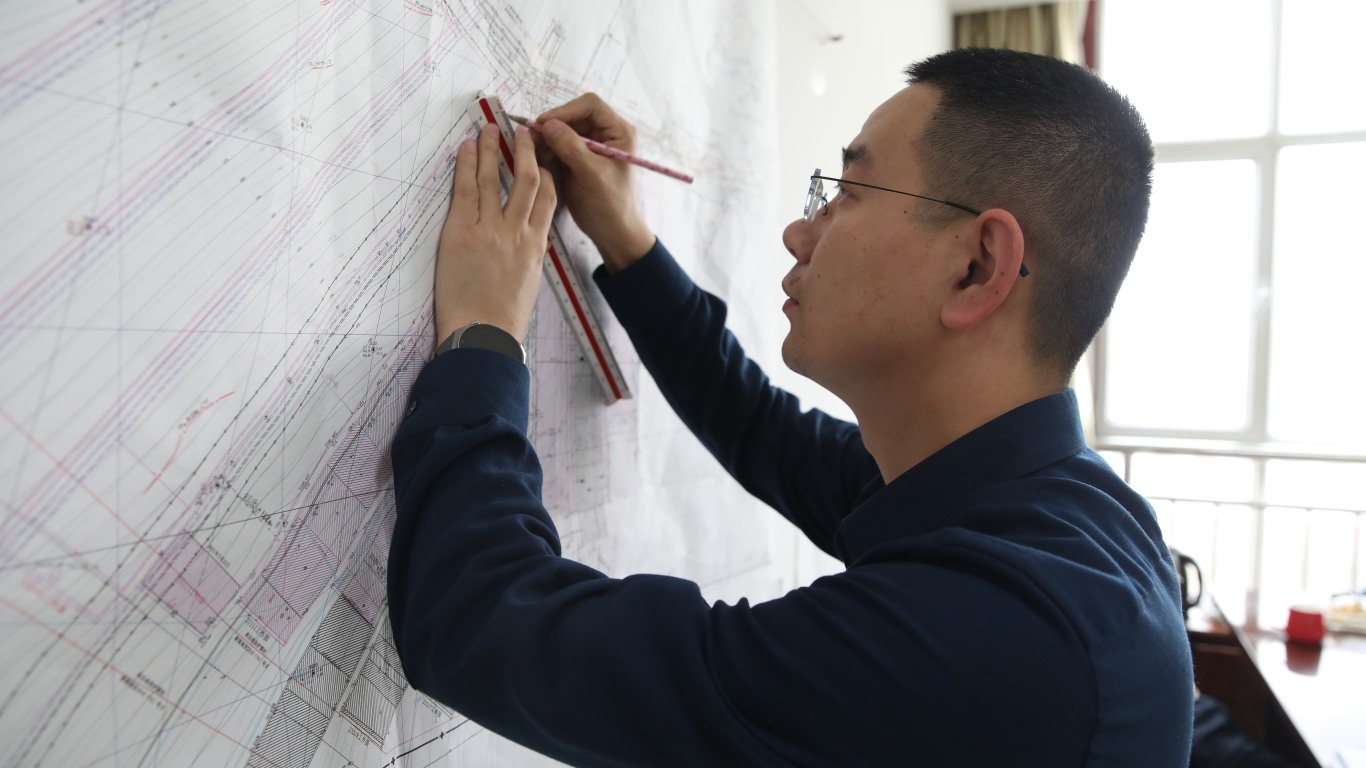

月进400米,我们这样干
为解决问题,我们区队召开会议,对问题进行分析,拿出解决方案。
优化劳动组织。一是合理调整人员,采用“三班生产、插空检修”模式,为生产班组创造有利条件。二是培养一职多能人才,实现一岗多能。三是精优工序,减少重复工作。
优化运输系统。一是将“倒车硐室+料场”组合,减少为只施工倒车硐室,将物料放置自移机尾物料架上,减少运料距离。二是优化掘进工作面后路皮带机数量,采用集中控制系统,提高效率。
确保一次成巷。一是推行模块化精细化管理。二是制定小组区域负责制。
以标准促安全。一是采用机载液压、护帮临时支护;二是掘进机调向、开门流程化,实现掘进施工连续化;三是理论与培训结合,推行正规操作标准化。
加强过程管控。一是严格执行区队管理人员现场盯班写实。二是及时检查维护设备,确保高效正规循环作业。
强化思想引领。将思想政治工作融入安全生产,加强关心关爱力度,保证职工思想稳定。
下一步目标
一是严抓安全考核。正确处理安全与生产、安全与效益的关系,强化安全管控,严格安全绩效考核。
二是抓好关键环节。做好长距离皮带机维护、保养、运行等工作,降低事故率。
三是优化劳动组织。抓好特殊工种培训,细化生产任务,制定激励政策,激发员工积极性。
四是严抓施工标准。按照“皮带、风筒、管线、料场、锚杆(锚索)一条线”做好标准化。迎头截割做到“两平、一直、两无”。下山施工地点阶段性施工正规沉淀池。迎头施工一次成巷,确保动态达标。
在今后的工作中,我们将以掘进提升年为导向,不断提升掘进水平,为打造新疆煤化新能源综合发展基地贡献伊新力量。
